工程概況
江西福銀建筑技術有限公司承接某新建項目廠房屋面梁板結構的加固處理任務。該建筑為地上3層的廠房,采用框架結構,屬A級高度鋼筋混凝土多層建筑,總建筑面積達6656.61㎡,單面面積1650㎡。屋面混凝土強度等級為C30,結構雙向跨度均為8.7m,屋面板厚度120mm,配置雙層雙向C8@180鋼筋;屋面框架主梁尺寸分別為350x900mm、300x800mm,次梁尺寸為300x600mm。
現場裂縫情況及初步判定

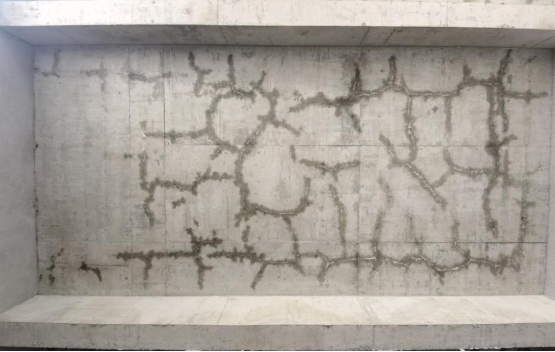

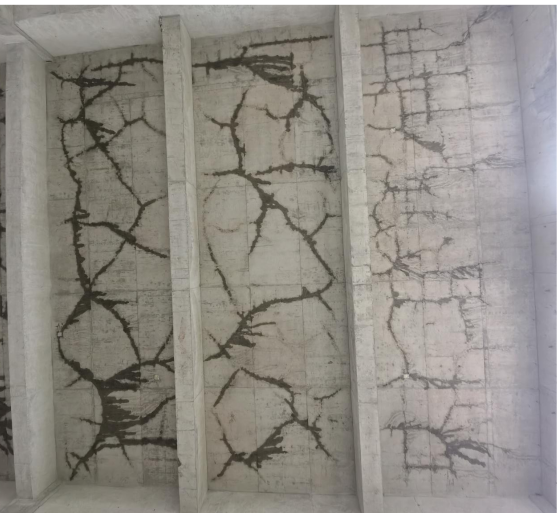

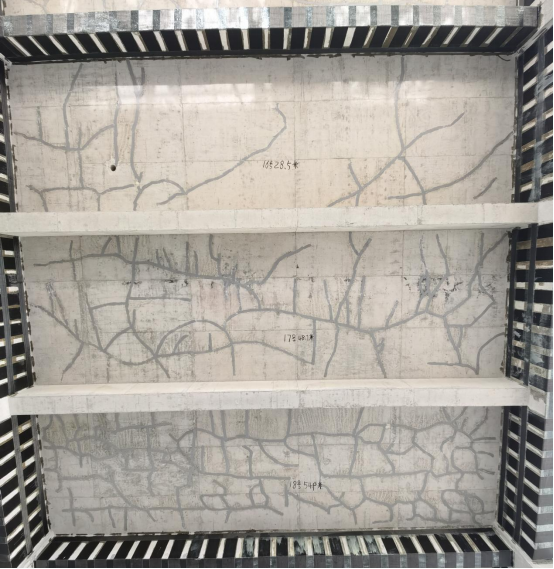

現場屋面結構板出現的裂縫以通透的密集裂縫為主,下雨后從板底可觀察到多條水漬及水珠滴落,據此可判定這些裂縫多為貫穿性裂縫。
經查詢混凝土芯樣抗壓試驗報告及回彈檢測報告得知,該屋面混凝土于年初冬季澆筑,且混凝土強度未達標。經鑒定單位判斷,此情況屬于重大質量缺陷問題,對房屋結構會產生不利影響,應對裂縫進行加固處理。
裂縫成因分析
結合現場情況及檢測報告,貫穿板厚的裂縫主要由以下原因?qū)е拢?/span>
1、材料及配合比問題:混凝土配合比不當,如選用的水泥水化熱過大、外加劑使用錯誤;施工中擅自加水改變水灰比,導致混凝土硬化收縮量增大;原材料質量不合格,如水泥強度不足、骨料含泥量高,降低了混凝土整體強度。
2、施工及支撐問題:模板支撐體系剛度不足,或過早拆除模板,使得混凝土在強度未達標時無法承受荷載,進而產生變形開裂。
3、養護問題:養護工作嚴重不到位,未及時對混凝土進行覆蓋保溫、保濕處理,導致混凝土表面失溫、失水過快,急劇收縮產生拉應力,而混凝土早期強度較低無法抵抗該應力,最終形成貫穿裂縫。
修補加固處理方法
根據上述成因分析,針對屋面梁板構件裂縫采取以下主要修補加固處理措施:
1、對于縫寬<0.2mm且未貫通的表面裂縫,采用表面封閉法,使用改性環氧樹脂封縫膠對裂縫表面進行修復處理。

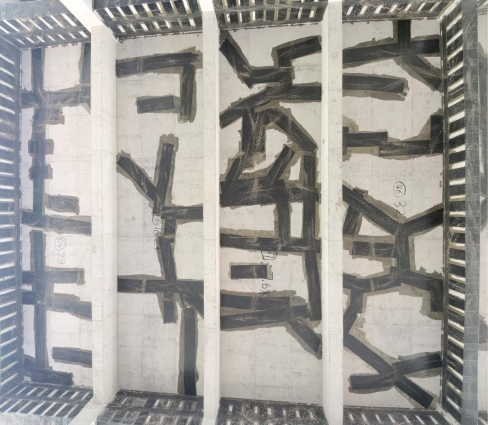

2、對于縫寬≥0.2mm、通透且深入混凝土內部的裂縫,采用壓力注膠法處理;處理完成后,在板底沿裂縫方向粘貼300mm寬碳纖維布,表面再用25厚1:3水泥砂漿粉刷防護。

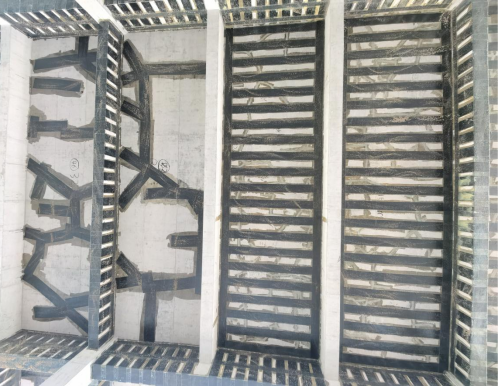

3、對原屋面結構梁采用粘貼碳纖維布的方式進行加固,粘貼完成后表面用25厚1:3水泥砂漿粉刷防護。
具體修補施工工藝
一、表面修補法
針對縫寬ω≤0.2mm的混凝土表層微細獨立裂縫和網狀裂縫,采用表面封閉法施工。具體步驟為:將裂縫附近的混凝土表面打磨清掃干凈,然后采用低黏度的封縫修補膠封閉裂縫通道,修補寬度不少于30mm。
對于縫寬≥0.2mm的混凝土貫穿裂縫,采用壓力注膠法處理。所使用的低粘度灌縫膠為A、B兩組分改性環氧樹脂類低粘度液狀膠粘劑,包括低粘度結構灌縫膠及其改性的低粘度彈性灌縫膠。具體施工流程如下:
1、表面處理:用鋼絲刷清除裂縫兩側的浮漿、殘留砂漿、油漬、松散雜物及粉塵、浮灰,再用壓縮空氣機吹凈浮塵;隨后用高純度洗滌劑沿裂縫開口兩邊清洗,確保表面干燥。
2、粘貼進膠嘴:在灌膠嘴角抹上一層約1mm厚的環氧膠泥封閉膠,將灌膠嘴的進漿孔騎縫粘貼在裂縫中心。根據裂縫大小,灌漿嘴的間距控制在150~300mm。

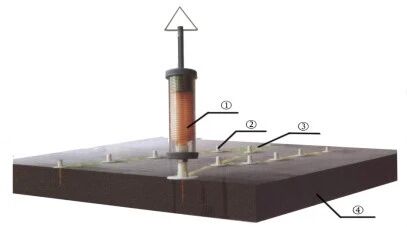

標注:①—注漿器;②—灌漿嘴;③—裂縫;④—樓板。

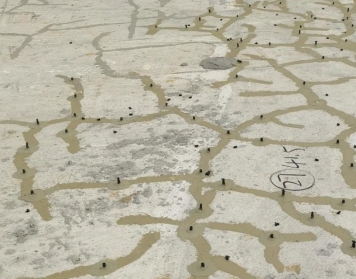

3、封縫:用速凝膠封閉上下裂縫,兩天后沿裂縫涂刷一層肥皂水,從進膠嘴通入壓縮空氣。若肥皂水起泡,說明起泡處封閉不嚴,需立即擦去肥皂水,并用速凝膠封堵密實。
4、配漿:用天平稱取兩種漿液原料,根據氣溫及裂縫寬度進行小幅度調節,將漿膠充分?jǐn)嚢韬笾糜跐崈裟z桶中待用。若膠液放置超過3小時或流動性較差,應停止使用;配漿量需充分考慮施工需求。
5、灌膠:

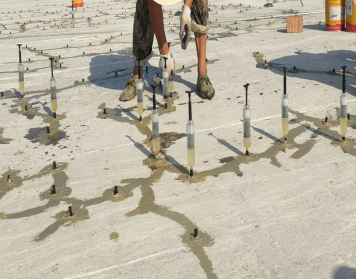

1)從裂縫的一個端頭開始向另一端逐步灌膠;
2)灌漿工藝路線為:料桶→膠管→灌膠機→膠管→進膠嘴;
3)注射器自動加壓;
4)當與進膠嘴相鄰的進膠口冒漿時,立即關閉閥門停止進膠,并迅速用堵頭堵住冒膠的進膠口;
5)堵住冒膠口后,再打開閥門繼續注膠3~5分鐘;
6)拔開與第一個進膠口相連的膠管,隨即堵住第一個進膠口;
7)拔開第二個進膠嘴堵頭,將膠管與之連接進行灌膠,直至整條裂縫灌注完成。
6、復原:72小時后,打掉進膠嘴,鏟去混凝土板面上的膠泥。

1、施工工藝步驟:基底打磨→用修復材料整平處理→刷粘貼樹脂→貼碳纖維布或板→表面防護→檢驗、驗收。
2、原結構表面處理:
1)清除被加固構件表面的剝落、疏松、蜂窩、腐蝕等劣質混凝土,露出混凝土基層,并用修復材料將表面修復平整。
2)對被粘貼的混凝土表面進行打磨,除去表層浮漿、油污等雜質,直至完全露出結構堅實基面,再用壓縮空氣將表面清理干凈,確保表面堅實、平整、清潔(不平整的最大允許表面凹凸每2m不大于5mm)。轉角粘貼處需進行倒角處理并打磨成圓弧狀,圓弧半徑≥25mm。
3)基層表面需保持干爽,若混凝土粘貼面潮濕或施工環境濕度大,需對粘貼面進行干燥處理,嚴禁在濕面施工。
3、找平處理:
1)制作找平材料(可采用聚合物修補水泥砂漿或改性環氧樹脂膠)。
2)轉角處用找平材料修復為光滑的圓弧,半徑不應小于20mm。
3)待找平材料干燥后,方可進行下一步施工。
4、粘貼碳纖維材料:
1)按設計要求的尺寸裁剪碳纖維布,寬度不小于100mm;在碳纖維布下料和粘貼期間,需保持材料干凈整潔,嚴防褶皺、受損。拌膠的配比和操作嚴格遵循產品說明,確保攪拌充分、均勻。
2)配制浸漬樹脂并均勻涂抹于所要粘貼的部位。
3)用特制滾筒沿纖維方向多次滾壓,以擠除氣泡,并使浸漬樹脂充分浸透碳纖維布(滾壓時不得損傷碳纖維布)。碳纖維布多層粘貼時應分層連續粘貼;最后一層碳纖維布表面需均勻涂抹一層浸漬樹脂,保證粘貼平整,盡量減少搭接,避免出現褶皺和扭曲。
5、表面保護:待碳纖維膠液完全固化后,表面用25厚1:3水泥砂漿粉刷防護。
現澆混凝土出現裂縫是多種因素共同作用的結果,其防治需遵循 “預防為主,防治結合” 的原則。從設計優化、施工管控,到材料選擇、工藝改進,每個環節都至關重要。
采用上述方法對樓板裂縫及梁進行加固處理后,該工程得到了建設、設計、監理方的一致認可與好評,處理效果遠超預期,為加固工程中解決混凝土裂縫問題提供了可借鑒的實際案例。
